sobota, 21 września 2019

Zbliża się jesień...


Zbliża się jesień. Pogoda sprzyja. Trwają nieprzerwanie prace przy budowie dróg wewnętrznych i miejsc parkingowych. Duża część prac jest już wykonana, co pozwoli wreszcie korzystać z parkingów i drogi - w razie gorszej pogody - bez brodzenia w błocie.
Wykonane są już parkingi wzdłuż drogi dojazdowej do nowej plebanii oraz znaczna część tej drogi. Miejsca te zostają tymczasowo udostępniane parafianom na niedziele. Należy jednak zachować szczególną ostrożność, gdyż cały czas nie są one ostatecznie wykończone.
W najbliższym czasie wykonawca rozpocznie budowę parkingu przy starej plebanii, części drogi prowadzącej do niego oraz drogi dojazdowej od bramy wraz z wymianą chodnika.

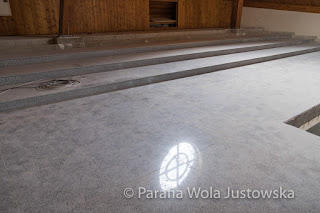

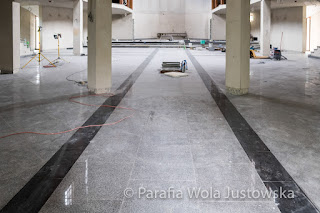

W kościele zakończone zostały prace przy układaniu podłogi, kamienną okładzinę otrzymały też schody główne do kościoła. Montowany jest aktualnie system monitoringu wizyjnego.


sobota, 10 sierpnia 2019

piątek, 5 lipca 2019

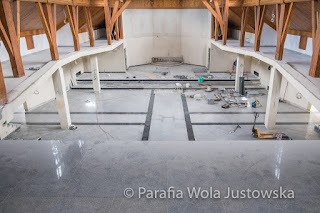

Budowa parkingów



W związku z rozpoczęciem budowy parkingów koło kościoła, uprzejmie prosimy wszystkich o rozważenie rezygnacji z przyjazdu na msze święte samochodami.

Prace ziemne powodują znaczne ograniczenie ilości miejsc parkingowych na terenach parafialnych.
Jeśli jednak przyjeżdżacie Państwo do kościoła samochodem, prosimy o zaparkowanie go na okolicznych ulicach.
Równocześnie prosimy o przemyślane parkowanie, tak aby nie utrudniać ruchu oraz umożliwić wjazd i wyjazd właścicielom posesji położonych przy tych ulicach.

Prace budowlane planowane są do końca września, jednak parafia będzie starała się udostępniać parkingi sukcesywnie wraz z postępem prac.

Czasowe utrudnienia są konieczne, abyśmy w niedługim czasie mogli korzystać z nowych, wygodniejszych miejsc parkingowych.

poniedziałek, 1 lipca 2019

Barierki



Mimo upałów panujących w Polsce, w naszym kościele odczuwa się przyjemną atmosferę, co m.in. dobrze świadczy o wykonanej izolacji termicznej.

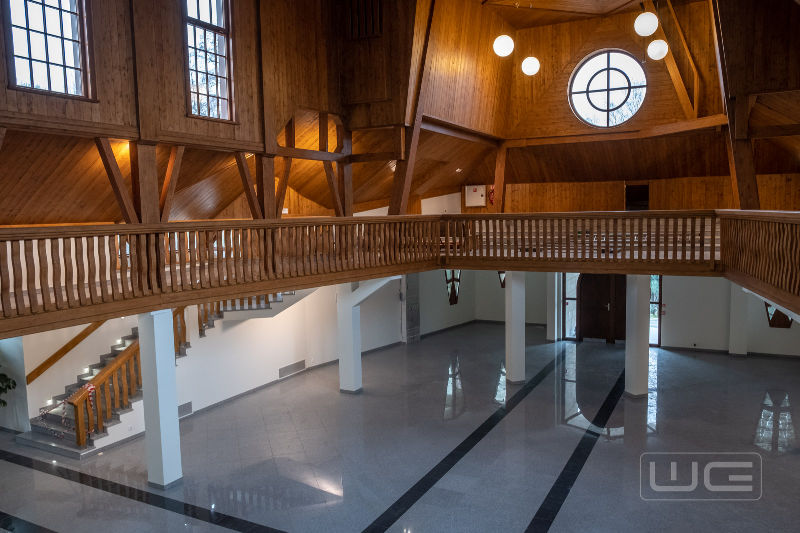

W takich warunkach, pracownicy zakończyli montaż barierek oraz drewnianych elementów wykończeniowych przy podłogach na poziomie +1 (chór i balkony).

Wokół kościoła rozpoczęła się wywózka ziemi pochodzącej z dotychczasowych wykopów, zaś w przyszłym tygodniu ma rozpocząć się korytowanie pod parkingi i drogę wewnętrzną.

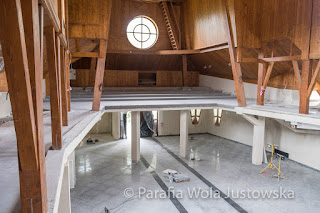

Zakończone zostały prace przy układaniu posadzki wraz ze schodami wewnętrznymi i cokolikami.

środa, 12 czerwca 2019

Posadzki

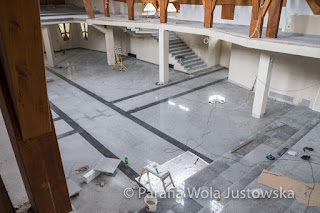

Ekipa kończy układanie posadzki w kościele - pozostało tylko uzupełnienie cokolików i okładziny kamienne schodów przed wejściem głównym. Na montaż czekają balustrady i barierki drewniane.

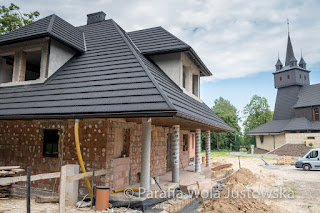

Plebania została już oddana przez wykonawców w stanie surowym otwartym. W następnej kolejności wykonane i zamontowane zostaną drzwi i okna.


poniedziałek, 1 kwietnia 2019

Mury (plebanii) i wylewki (w kościele)


To nie primaaprilisowy żart.

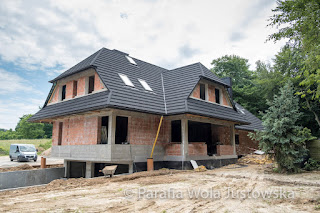

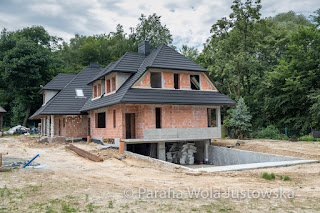

Dzisiaj możemy zobaczyć, co widać ... z nowej plebanii. Prace przebiegają zgodnie z harmonogramem i roboty zewnętrzne powinny zakończyć się do Świąt.



W kościele wykonana została wylewka pod posadzkę. Na placu budowy jest już większa część kamienia i rozpoczynają się prace przy układaniu podłogi w całym kościele, na chórze, balkonach i schodach.
